□全媒体记者 陈沛达

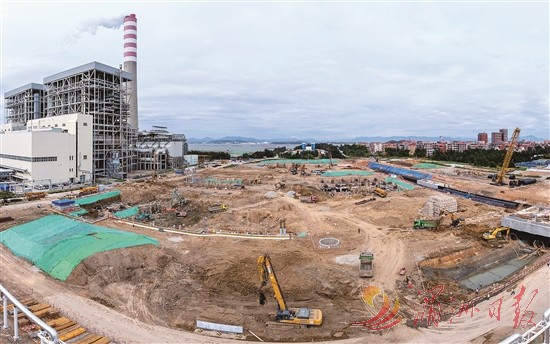

昨日,记者来到国投湄洲湾第三发电厂2×660兆瓦机组项目建设现场,只见高大的塔吊在空中来回转动,数十台挖机挥舞着铁臂作业,各类工程车辆穿梭往来,近百名工人分散在各个作业面,各司其职完成各道工序。
不久前,该项目迎来关键性突破,顺利实现烟囱“出零米”,提前7天完成目标任务,即将转战到地面零米以上主体施工阶段。作为该工程的核心构筑物之一,烟囱结构复杂、精度要求高,且地质条件特殊,施工难度大。
作为省“十四五”能源保供的关键工程,该项目总投资超50亿元,今年7月18日正式动工,3个月内完成了从场地平整、基础勘察到烟囱“出零米”的系列突破。工程建设专工吴琦彬介绍,眼下将全力推进汽机房、锅炉钢架等关键节点施工,确保项目如期竣工投产。
记者了解到,该项目采用大容量、高参数燃煤电站技术和先进的环保新技术,每年可节约标准煤8.15万吨、减少碳排放约23万吨,相当于种127万棵树,烟尘排放浓度等指标均优于国家超低排放标准。同时,项目的深度调峰能力如同给电网配一个“超级充电宝”,能精准匹配新能源出力波动,为我省构建新型电力系统提供能源支撑。
毗邻电厂的国投湄洲湾煤炭码头也在加紧建设,投资5亿多元新建2号堆场及22万吨干煤棚,不仅能满足电厂的日常供煤需求,还能解决台风、强对流天气导致的煤炭潮湿问题,推动电厂和码头紧密联动,实现港产联动发展。
以国投湄洲湾火电厂为龙头,上游有煤炭码头保障原料供应,下游有电厂产生的脱硫石膏粉、工业余热等,能为周边企业提供生产原料和热源。加上已经投产的东乌垞渔光互补100兆瓦光伏电站一期,火电与新能源互补互济的多元能源格局正在逐步形成。
据了解,国投湄洲湾第三发电厂建设周期总计25个月,预计2027年5月首台机组投产,同年8月实现双机投产。该项目建成后,将形成衔接我省电网南北侧的强力电源支撑点,直接向南部用电负荷中心供电,有效缓解福建南北输送通道的潮流输送压力,进一步缓解全省电网调峰、输配压力,为经济社会稳定发展提供能源保障和支撑。
新闻链接
“出零米”就是建筑工程从地下基础施工阶段,正式转入地面以上主体施工阶段的关键节点。像烟囱这样的大型构筑物,施工会先从地下基础开始。当地下基础工程全部完成,混凝土结构顶端顺利达到地面标高、正式露出地面时,被称作“出零米”。这是项目建设从“地下”走向“地上”的重要标志,预示着项目进入建设加速期。
