本报讯 最近,国投湄洲湾第三发电厂2×660兆瓦机组项目顺利完成5#锅炉钢架首吊作业,标志着5#机组设备安装工作正式拉开帷幕。

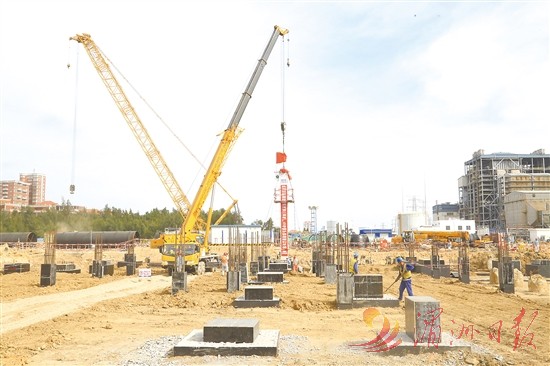

在5#锅炉安装区域,高10.2米、重7.6吨的首根锅炉钢结构柱子被精准吊装至相应位置上,实现“一次吊装、一次成功”,为后续设备安装与整体工程推进奠定基础。
据介绍,5#锅炉首层钢结构总重量583吨,其钢架作为锅炉本体“骨架基石”,对吊装精度和稳定性要求极高。国投湄洲湾(莆田)发电有限公司在吊装钢架前,组织人员全面检查验收起重设备、吊索具等,保障此次作业安全、精准、高效进行。
项目现场塔吊林立,机械轰鸣,近600名工人在各自岗位上忙碌。“国投湄洲湾第三发电厂在各参建单位的共同努力下,工程顺利推进。目前,主厂房区域桩基施工完成,5#锅炉承台完成浇筑,5#主厂房、6#主厂房基坑开挖工作正在进行,5#基础汽轮机地板浇筑完成,烟囱筒壁完成第10板混凝土浇筑。”项目管理人员表示,预计2027年8月实现双机组投产。
该项目是我省“十四五”能源保供的关键工程,总投资超50亿元,利用现有场地扩建2×660兆瓦超超临界燃煤机组,同步建设除尘、烟气脱硫、全负荷脱硝装置。项目建成后,将进一步提升能源保供能力,满足调峰需求,助力实现“双碳”目标。
(陈琛 林灿辉 文/图)
